【建功在一線】內蒙古過三粱500千伏輸變電工程投產送電

發布日期:2026-01-08 字號:[ ]

12月30日,由電力工程公司承建的內蒙古過三梁500千伏線路工程投產送電。

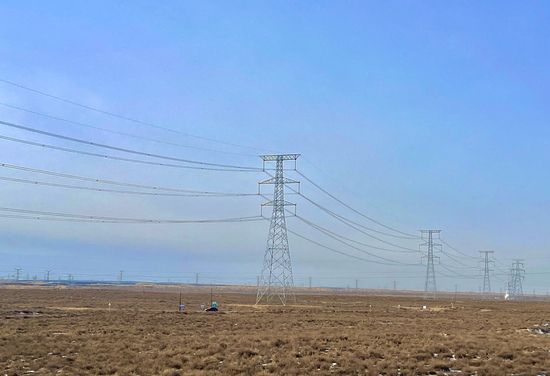

本項目包含過三梁500千伏變電站擴建間隔工程、過三梁至德嶺山雙回500千伏線路工程(線路一標段)兩個單位線路工程。一標段全長47.946公里,共計布設112基鐵塔,全線采用同塔雙回架設模式。工程投運后,將有效彌補蒙西“四橫六縱”主網架關鍵空白,提升區域電網穩定性,為國家第三批大型風電光伏基地電力外送提供可靠通道。

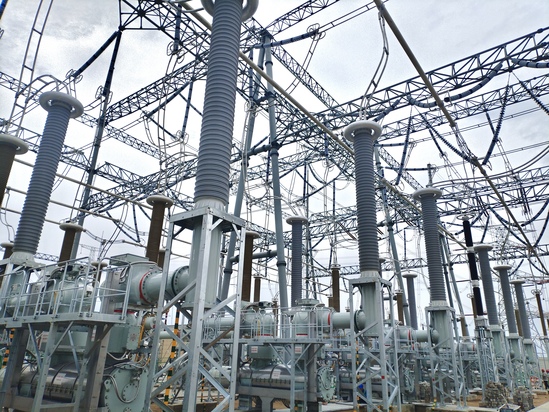

自3月30日開工以來,項目團隊聚焦前期策劃與施工實施,持續優化管理體系,從嚴把控安全、質量、進度與成本。面對變電擴建工程停電窗口短、作業量大、技術難度高等挑戰,項目部迅速成立專項攻堅組,細化任務分工,實行“一對一”跟進機制,動態協調現場問題,成功克服工期緊張、臨近帶電作業風險高、標準嚴、環境復雜等困難,在5天停電期內高效完成3個間隔的安裝、調試及驗收,并于8月26日實現高抗間隔啟動和線路間隔帶短引線保護運行。

線路工程于9月15日接令進場后,項目部立即響應,圍繞11月20日送電目標科學排定計劃,嚴格管控基礎、桿塔、架線各階段資源與關鍵環節。面對僅67天的有效工期,團隊統籌推進、掛圖作戰。針對多處跨越鐵路、高速公路及帶電線路的二級高風險作業,成立技術攻關小組,現場勘察編制專項方案,強化溝通協調與安全管控,最終在30天內安全完成35處跨越施工。

通過全體參建人員的合力攻堅,項目112基鐵塔基礎及道路修整僅用49天完成;塔材組立43天收官;47.946公里導線展放、緊線等作業在40天內全部完成。在工期大幅壓縮的形勢下,項目團隊以67天高質量圓滿兌現履約目標。

該工程是公司布局蒙西超高壓市場的重要里程碑,項目的成功投運充分展現了公司卓越的綜合履約與精益管理能力,為拓展同類市場、樹立企業品牌奠定了堅實基礎。
